9月25日,大有集团建德分部梅城项目部负责施工的10千伏滨江线兰江段立塔跨江架线工程完成,标志着该工程在技术和现场管理上取得重大突破。

立塔跨江架线工程面临诸多挑战。为确保工程顺利进行,梅城项目部与生产部、输电项目部多次召开方案讨论会议,汲取经验和建议。面对时间紧迫、任务繁重和众多困难,项目团队采取有效措施,解决关键问题,协调各方资源。从跨江审批到材料申报、铁塔组立、导线架设等每一环节,均指定专人负责,确保全过程管理的规范性和合规性。此外,项目部还开展廉洁教育,强化纪检监督,为工程安全高效完成筑起纪律防线。
据悉,此项工作是浙江杭州建德市农网2024年10千伏滨江线网架结构优化工程的一部分,起点位于110千伏大洋变电所,终点连接至10千伏洋尾317线,全程近六公里。其中,涉及跨越兰江段新立2基铁塔和4回路跨江架设,两塔之间的跨度约650米,采用的铁塔均为35吨以上的高压塔型,以降压运行10千伏线路。

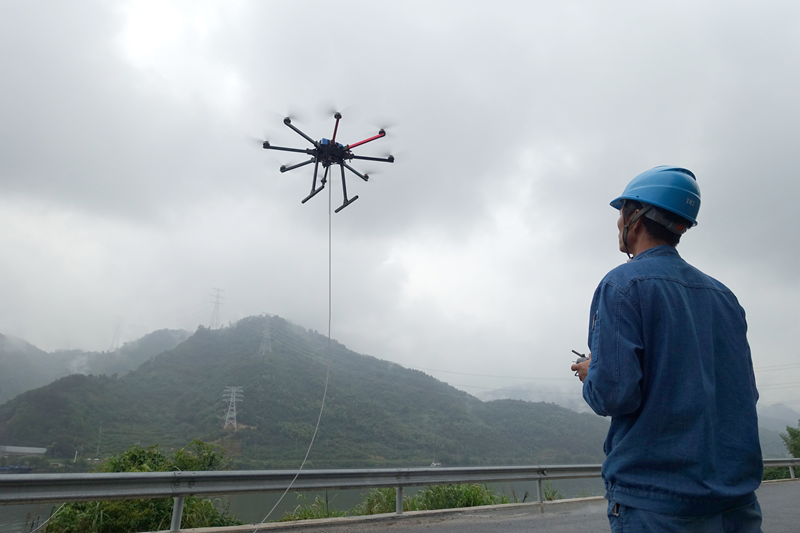

“此次跨江线路牵引采用了无人机技术,极大地提高了工作效率。以往依靠船只渡江牵引需耗时约一小时的工作,现在使用无人机仅需十几分钟即可完成。同时,我们也感谢建德市海事部门的大力支持,他们于9月23日上午8点30分至25日10点30分期间对江面进行了封航,确保了架线工作的顺利开展。”梅城项目部负责人介绍。
10千伏滨江线跨江铁塔架线工作的及时完成,为后续10千伏滨江线网架结构优化工程分段改接提供了强有力的保障。大有建德分部将继续采用先进的施工工具和方法,为地方经济发展贡献力量。(陈东 邱华/文 浙江大有集团建德分部/供图)
