国网浙江电力完成首例特高压“翻变比”工程

字体:

  11月26日,国网浙江电力在未新增铁塔、未新占土地,甚至未更换设备的情况下,成功将1000千伏湖安双线的输送最高限额从8500兆瓦提升至10000兆瓦,以保障今冬明春电力供应。

  据悉,1000千伏安吉变电站是皖电东送的重要落点,湖安双线承载着将皖电送入浙江与上海重任,长期处于高负荷运行状态。随着未来电源侧新增机组投产,清洁电能入浙规模将进一步扩大,1000千伏湖安双线输送限额需提升至更高水平才能满足需求。

  本次改造的核心在于“翻变比”,即通过将电流互感器变比从3000:1调整至6000:1,从而实现1000千伏湖安双线电输送限额的提升。正值秋检时期,国网浙江电力抓住湖安Ⅰ线和安兰双线两次交替停电窗口期,不仅开展常规C级检修的全部工作,还要完成湖安Ⅰ线和安兰Ⅱ线流变二次绕组变比调整,以及保护测控系统的全面适配。

  检修区域现场复杂,涉及8家单位、40余人交叉作业。运检人员提前20天预演绘制“作战图”,在13面运行屏柜前后悬挂红布幔,全面管控涉及调整的15组电流互感器二次绕组与拆接的45个端子,关键设备贴上标签警示,每一根二次线编号建档,专人核查。

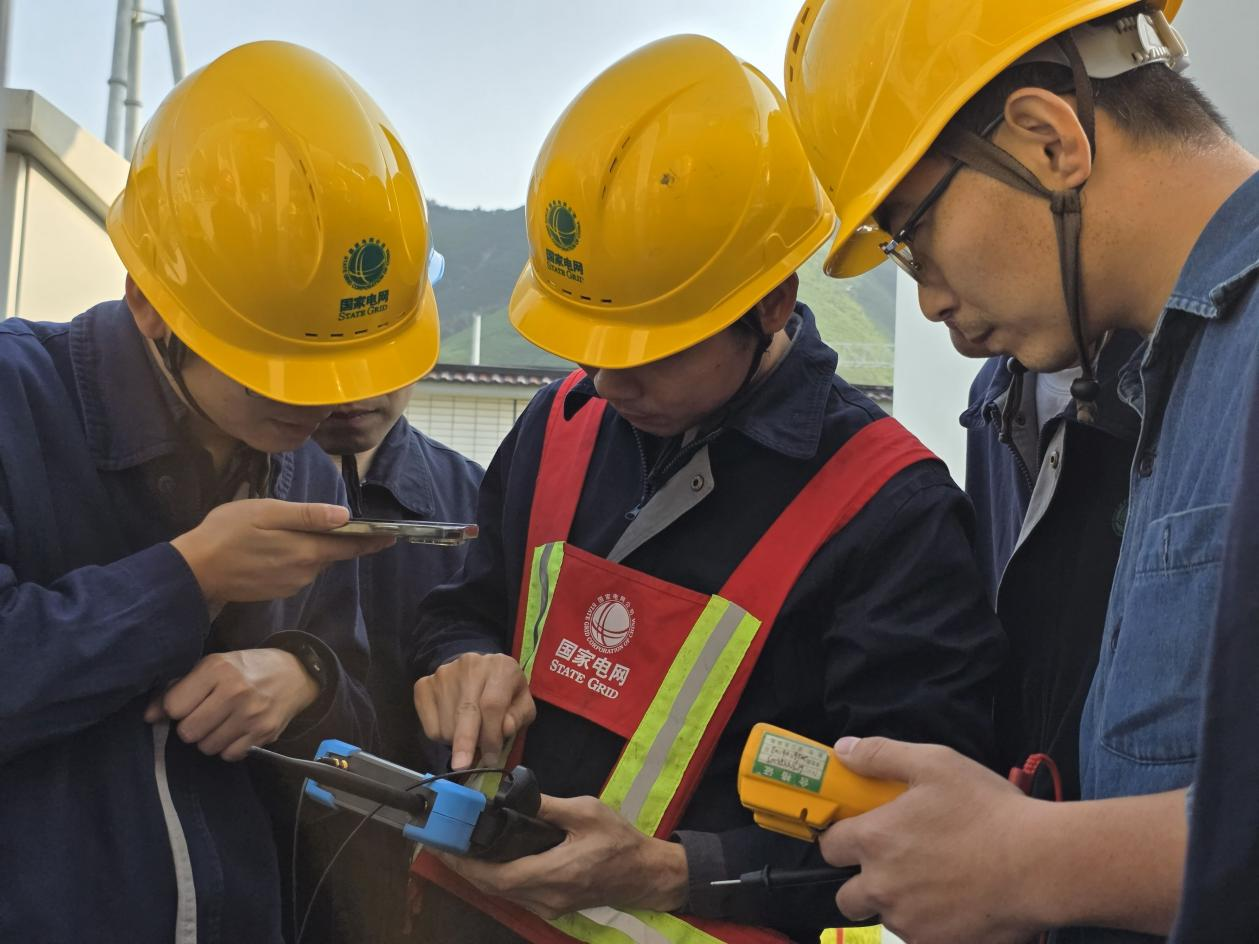

  运检人员完成通流试验并对数据结果拍照记录。祖墨 摄

  在变比调整期间,现场作业人员采用“拆线即绝缘、调整即校极性、恢复即测绝缘”的方式,每拆下一根旧线,立即用绝缘胶布包好;每接上一根新线,立即用万用表测试通断与绝缘;每调整一组绕组,立即核对极性,确保下一次通流试验时的“零差错”。

  此次工程改造从10月24日开始,于11月26日完成。(黄琳 吴米佳)
